“宁电入湘”工程全面建成投运

来源:国家电网报 发布时间:2025-10-15 09:49:50
分享

10月8日0时,“宁电入湘”工程双极高端直流系统结束168小时试运行正式投入商业运行。至此,工程全面建成投运,具备800万千瓦送电能力。宁夏外送电能力从1400万千瓦跃升至2200万千瓦,将大幅带动宁夏新能源电量就地消纳和大范围优化配置,有效促进宁夏和华北、华东、华中地区经济社会高质量发展。

“宁电入湘”工程是“十四五”规划中首条获批的“沙戈荒”新能源基地外送标志性工程,配套电源装机容量共1764万千瓦,每年可向湖南输送电量超360亿千瓦时,其中新能源电量占比超50%。工程可为湖南增加约六分之一的电力供应。

特高压中宁换流站鸟瞰图 (2)王天鹏摄.JPG

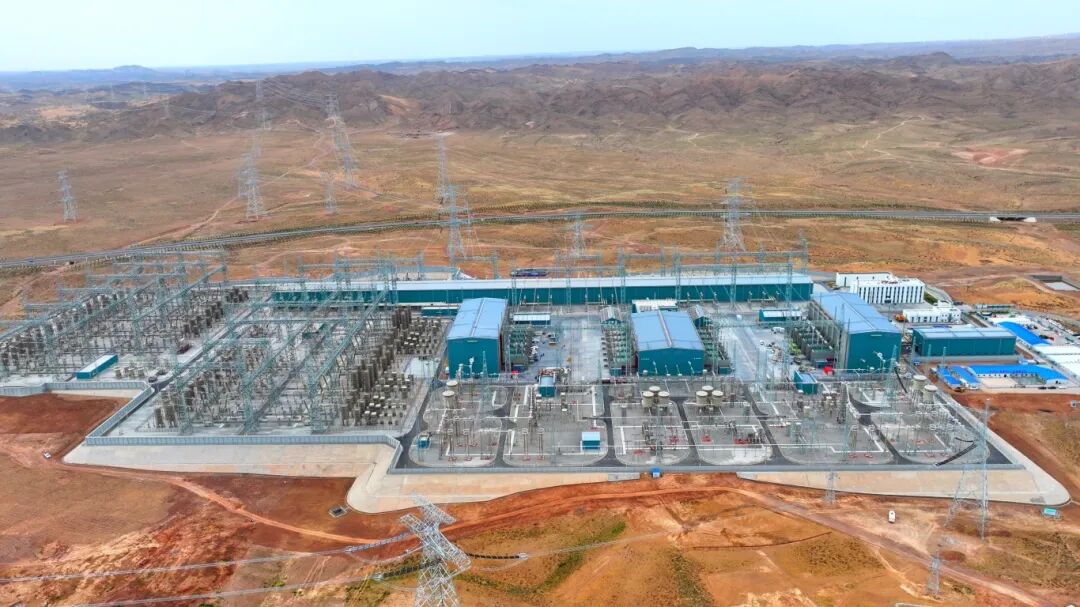

▲特高压中宁换流站。王天鹏 摄

“宁电入湘”工程自2023年6月正式启动建设,双极低端直流系统于今年6月29日正式投入商业运行,具备400万千瓦送电能力。双极高端直流系统自9月8日起开启带电调试,通过480项试验验证工程在不同工况下的动态响应能力和在复杂电网环境下的适应能力,及时调整优化系统参数,并经过168小时带电试运行模拟实际运行条件,全面验证了系统性能、设备可靠性及控制保护功能,保障设备长周期运行时的安全性及稳定性。截至目前,工程累计向湖南输送电量超40亿千瓦时。
