2025年9月,广东省储能备案项目延续高增长态势,从项目数量、投资规模、区域布局到技术选型、成本分布,均呈现出“量质齐升、特色凸显”的鲜明特征。

据碳索储能网统计,9月广东新增储能备案项目达275个,投资金额超106.51亿元(深圳备案项目暂无明确金额)。其中产业类7个,项目类268个,项目总规模为2.463 GW/5.290 GWh,且255个备案项目为用户侧,占比超92%。储能技术以磷酸铁锂为主。

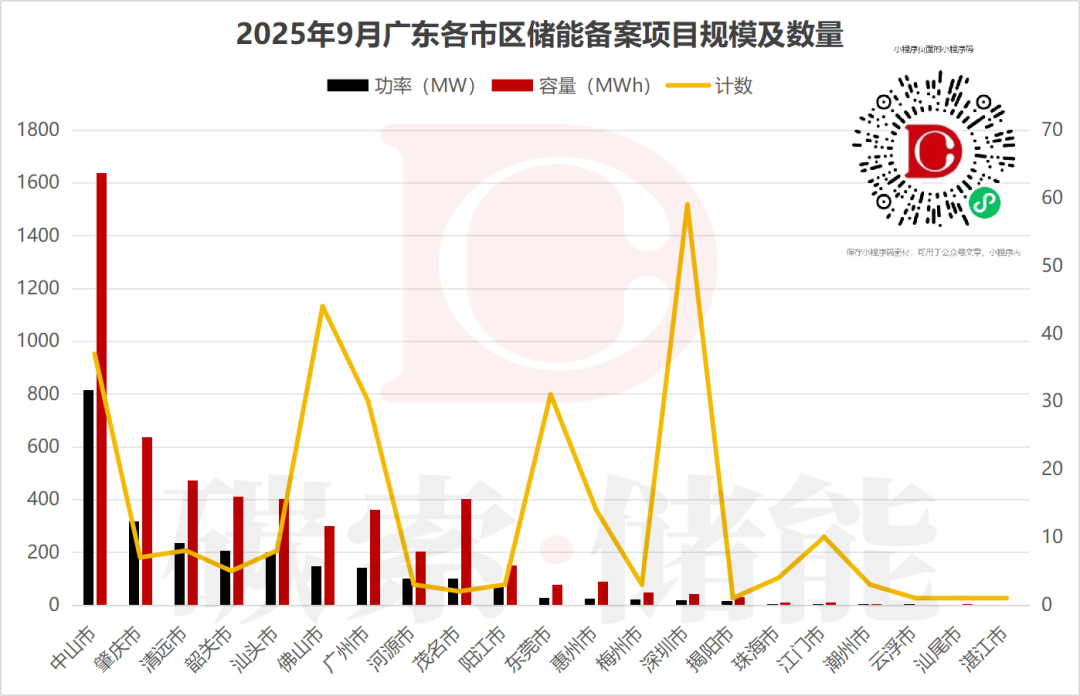

从区域分布来看,不同城市在储能备案项目中,中山市在规模和数量方面表现突出,37个备案项目对应规模0.867 GW/1.638 GWh,在各城市中处于领先位置;肇庆市和清远市规模分别为0.317 GW/0.636 GWh、0.237 GW/0.473 GWh,排在第二、第三。

扫描图中二维码,进入“储能➡️报告➡️九月备案”,获取全部项目信息

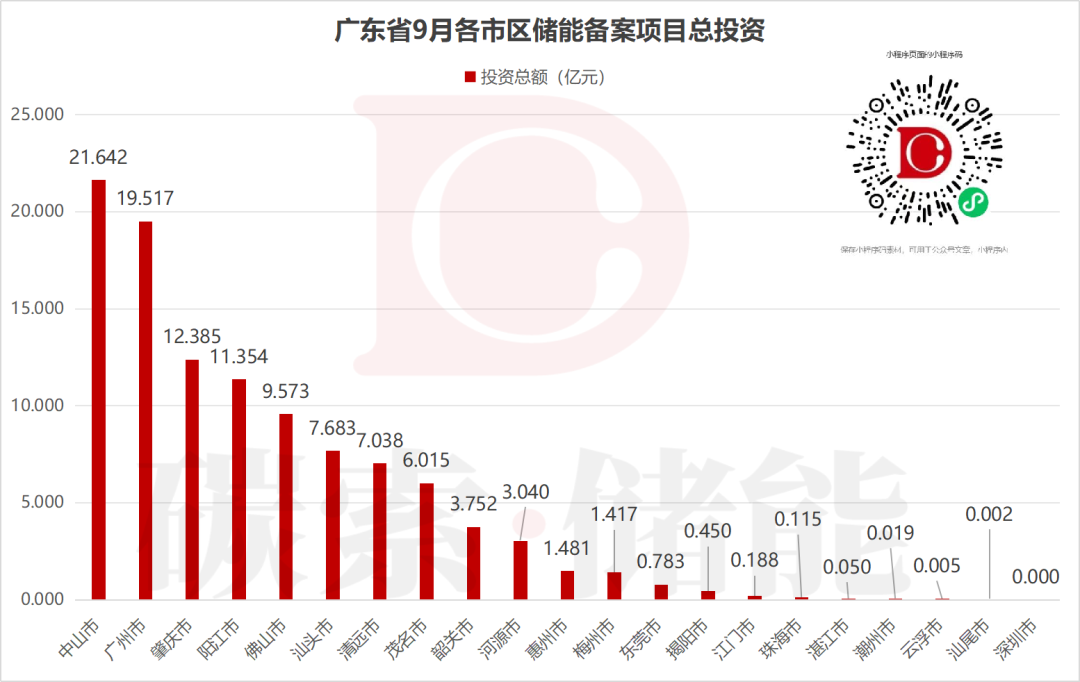

在区域投资方面,不同市区储能备案项目总投资差异显著。中山市以21.642亿元的投资总额位居前列,广州市也有19.517亿元的较高投资,肇庆市、阳江市等投资总额也相对可观,而部分市区如深圳市投资暂未明确,还有些市区投资较少,整体呈现“核心城市引领、区域特色发展” 的不均衡格局,也为后续储能资源优化配置留下调整空间。

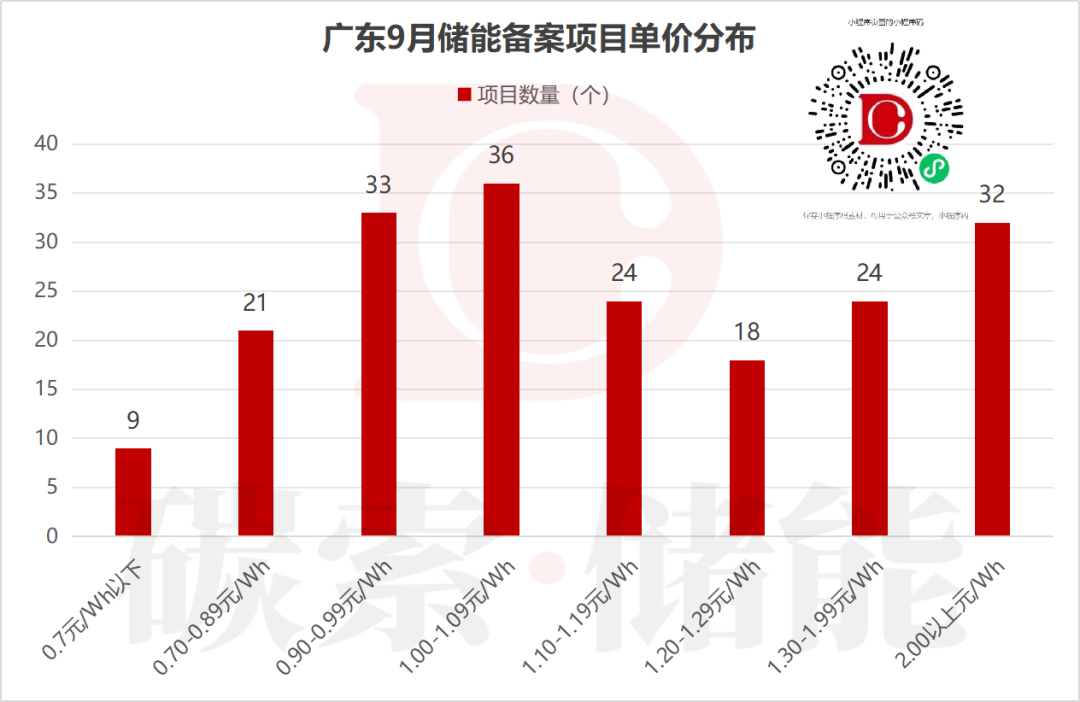

项目单价分布上,呈现出多样化的特点。单价在1.00-1.09元/Wh区间的项目数量最多,有36个;0.90-0.99元/Wh区间也有33个项目;不同单价区间项目数量的分布,反映出广东储能市场在项目成本、定位等方面的多元性,既有追求成本效益的项目,也有在高端、特殊需求领域布局的项目。

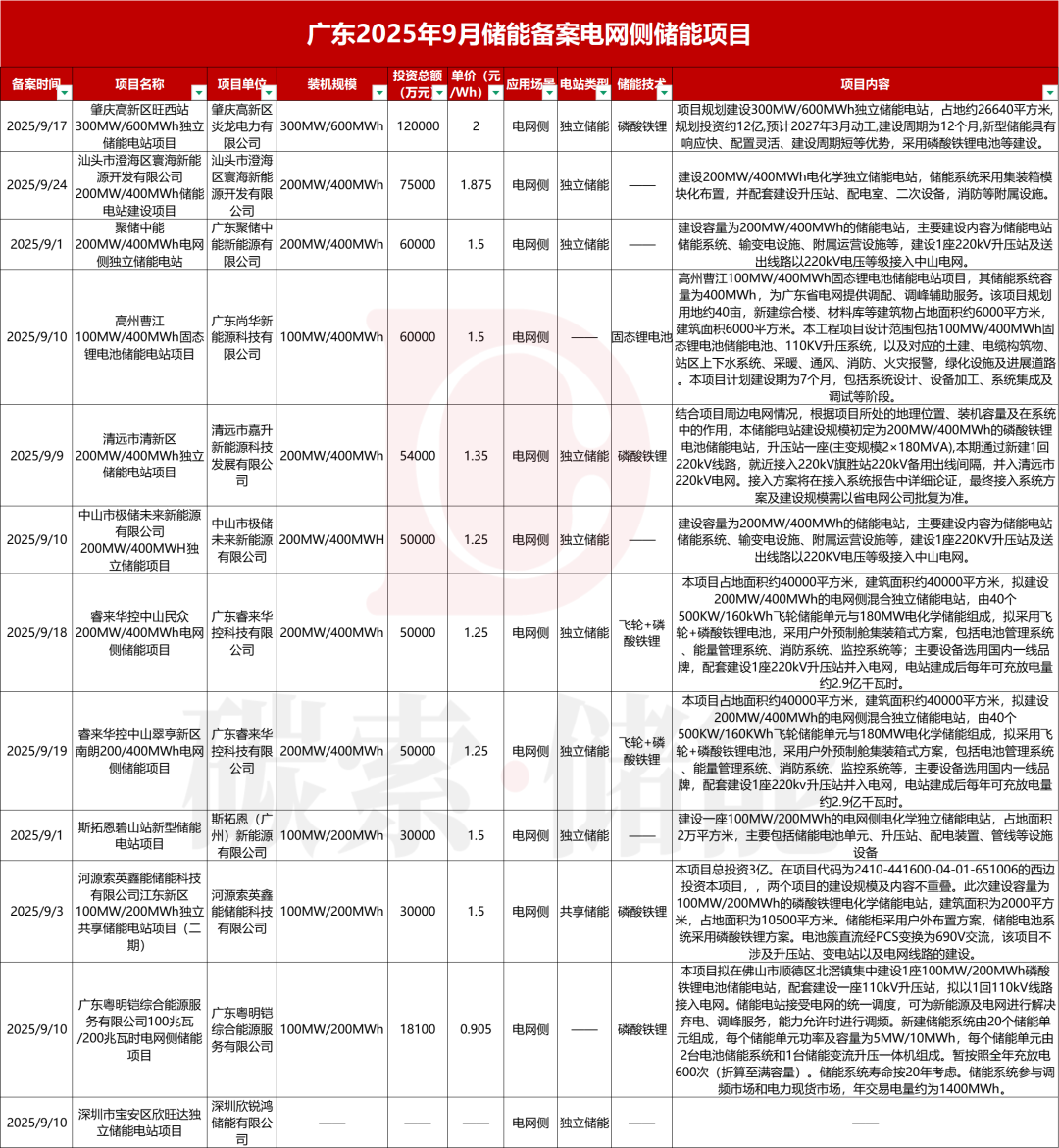

再看具体的电网侧储能项目,12个备案项目,总投资约59.71亿,总规模为1.9GW/4.0GWh。其中肇庆高新区旺西站300MW/600MWh独立储能电站项目为本月最规模大的独立储能项目,该项目投资12亿元,预计2027年3月开工,建设周期12个月,2028年3月完工。投产后将大幅提升珠三角西部电网的调峰调频能力,为区域新能源消纳提供关键支撑。

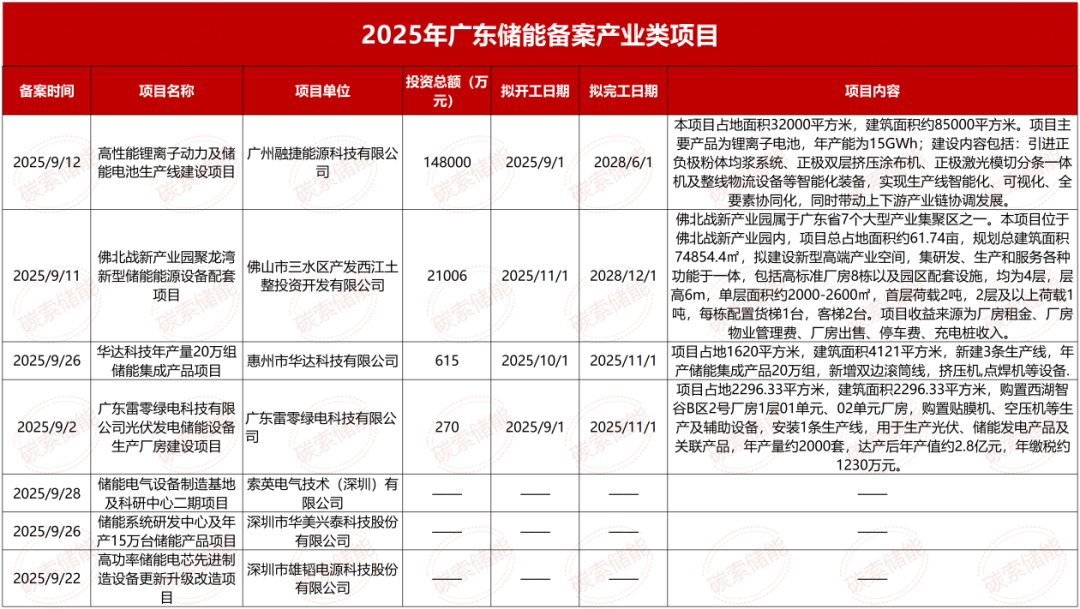

产业类项目中,广州融捷能源科技有限公司高性能锂离子动力及储能电池生产线建设项目堪称典范。该项目总投资14.8亿元,拟于2025年9月开工、2028年6月完工,投产后将实现年产15GWh锂离子电池的产能,不仅能填补广东高端储能电池产能缺口,更将通过“龙头带动”效应,拉动正极材料、隔膜、电解液等上下游产业链协同发展,为广东储能产业构建“全链条竞争力”注入强劲动力。

未来,随着政策支持力度的加大、技术成本的进一步下降以及区域资源配置的优化,广东储能产业有望持续保持高增长态势,不仅为广东构建新型电力系统提供核心支撑,更将为全国储能产业的高质量发展探索更多可复制、可推广的经验。
