12月16日晚至17日凌晨,在零下15摄氏度的严寒天气下,光伏发电公司洁美光伏电站运维团队历经8小时连续攻坚,顺利完成220kV洁美光伏电站配套储能系统启动并网工作。该储能系统配置规模为10MW/10MWh,通过35kV母线接入电站,标志着公司首个“光伏+储能”一体化项目正式投入运行。

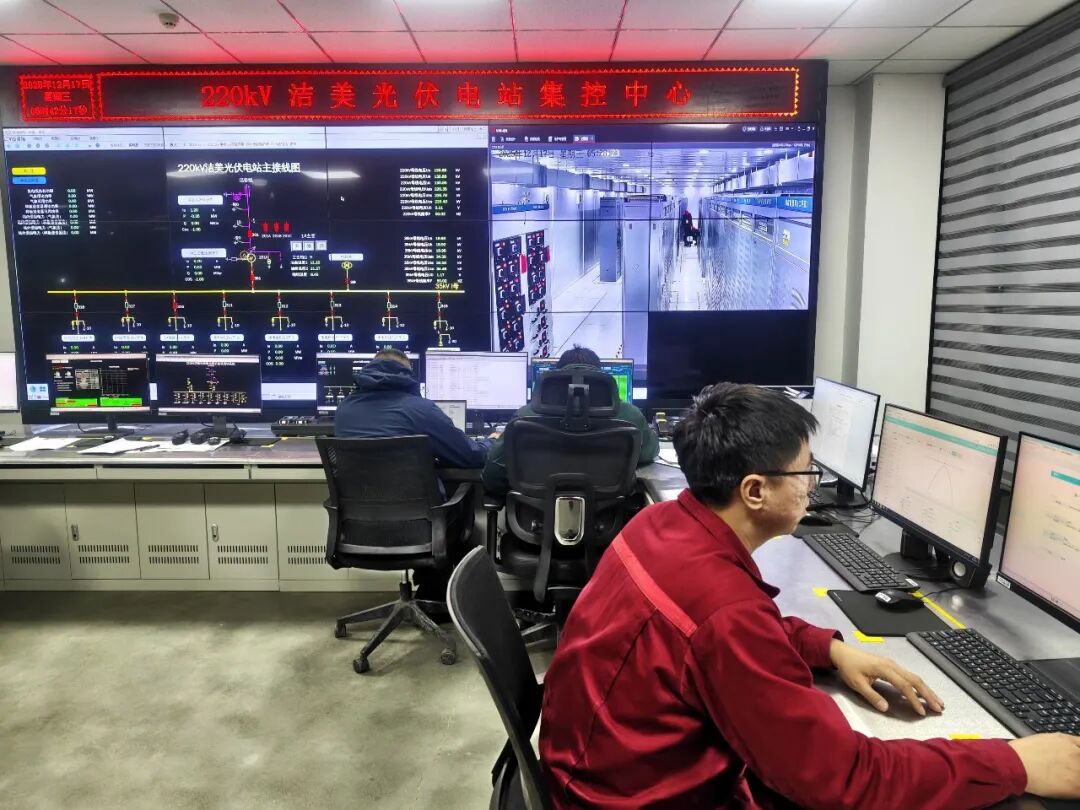

启动操作严格按预定方案执行。运维人员分室内调度监控与室外设备操作两组协同作业。室内调度监控组精准执行调度指令,全程监控后台数据与保护信息;室外设备操作组严格按操作票规范,完成设备状态检查、开关操作、保护向量校验及定值核对等系列操作,双方通过对讲系统实时联动,确保各环节衔接准确。整个启动过程涵盖设备冲击、系统调试及并网试验等关键步骤,最终实现储能单元一次性并网成功。
该项目是公司探索光储联合运行的首个实践案例,投运后将有效提升电站自身调节能力与运行可靠性,为公司后续同类储能项目的建设、调试及运维积累了直接经验。下一步,电站将根据实际运行数据,持续优化光储协同控制策略,为区域电网稳定运行提供支持。
