当前位置: 首页 > 正文

1GW/4GWh!国内最大构网型储能电站项目正式投运

来源:呼伦贝尔市能源局、阿荣旗融媒体中心 发布时间:2025-12-07 23:20:17
分享

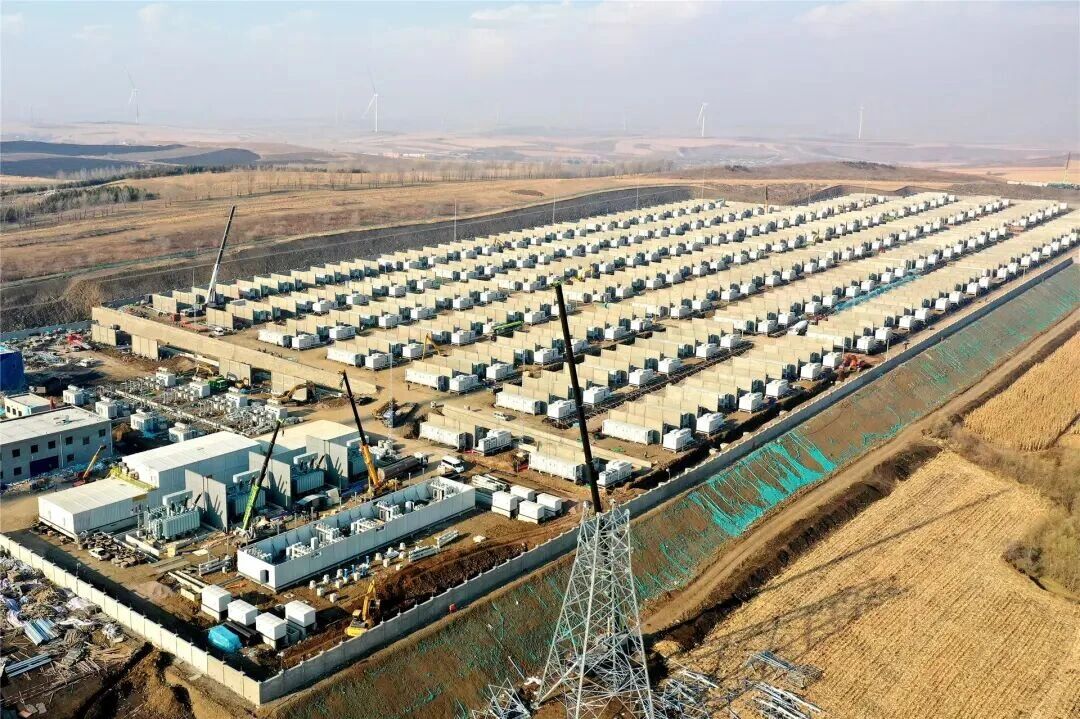

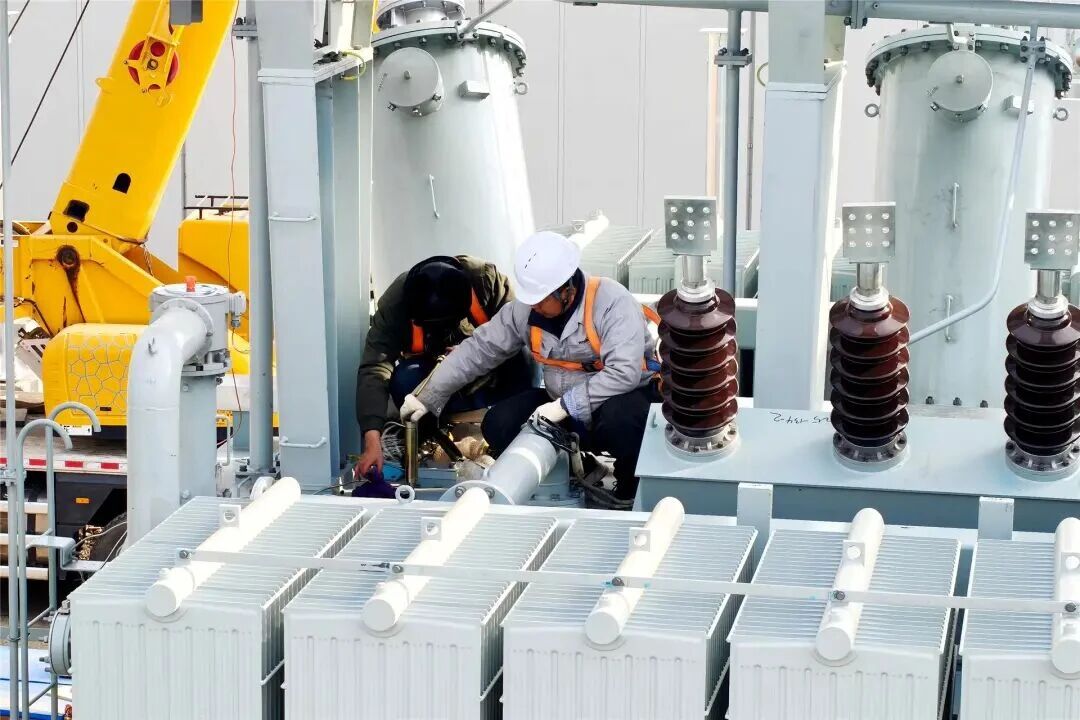

12月6日,阿荣旗100万千瓦/400万千瓦时构网型储能电站项目正式投运。该项目于2025年6月28日开工建设,总投资25亿元,建设储能容量为1000兆瓦/4000兆瓦时,储能形式为磷酸铁锂,电站直接接入500千伏阿荣旗站220千伏侧。

该项目作为蒙东地区最大的构网型储能项目,投运后,将周边风能、光伏发电消纳率提升6%,每年多消纳清洁能源超12亿千瓦时,降低新能源弃光弃风率约6%;同时每年对外输出绿色电力10.32亿度,减少煤耗约3亿吨,推动电网电压合格率提升至99.9%以上,供电可靠率达99.99%,有效化解新能源间歇性、波动性难题,为蒙东地区能源结构低碳转型提供持久动力,成为稳定全网的“压舱石”。

公开信息表示,该项目建设单位为内蒙古赣润储能科技有限公司,于2025年6月28日开工建设,总投资25亿元,储能形式为磷酸铁锂,电站直接接入500千伏阿荣旗站220千伏侧。

据赣锋锂电内蒙古科技有限公司副总经理张爱亮在项目开工时表示,阿荣旗100万千瓦/400万千瓦时构网型储能电站项目采用了构网型技术,目前是国内最大的,也可以说是全世界最大的一个构网型。

项目作为独立储能工程,新建终期规模为1GW/4GWh储能电站,储能电站采用项目建设的方案,其中子项目1、项目2分别建设0.5GW/2GWh储能容量。本期为子项目1,建设场地占地面积约为107031.3m²。建设内容包括 0.5GW/2GWh储能电站并完成终期场平、围墙、公用设施建设和二期场地预留,220kV外送线路按同塔双回路本期角钢塔一次性建设,单边挂线,考虑单边挂线,本项目接入站为500kV阿荣旗站220kV侧,220kV外送线路长度约5km。

碳索储能网 https://cn.solarbe.com/news/20251207/50014097.html

责任编辑:康炜邺

推荐新闻
