磷酸铁锂储能被“点刹”后,压缩空气储能能否挑“大梁”?

来源:华夏能源网 发布时间:2025-11-09 08:43:33
分享

近日,云南能投(SZ:002053)发布公告称,公司全资子公司安宁云能投储能科技有限公司(以下简称“安宁储能公司”)拟斥资18.72亿元投建昆明安宁350MW压缩空气储能示范项目(以下简称“安宁压缩空气储能项目”)。

公告称,根据可行性研究报告测算,该项目资本金税后内部收益率为5.5%,投资回收期为17.91年。云南能投称,为满足该项目的资金需求,公司拟以自有资金对安宁储能公司增资3.72亿元,并匹配项目进展分批注资。

值得注意的是,今年7月,云南省能源局披露,“截至2025年6月底,全省投产并网新型储能技术路线全部为磷酸铁锂……技术路线较为单一。为考虑集中共享新型储能多元化,短时与长时结合发展,下一步集中共享储能项目鼓励以全钒液流、压缩空气储能等长时储能为主”

云南能投的安宁压缩空气储能项目,正是在磷酸铁锂被“点刹”的背景下应运而生的。

在全国范围内,压缩空气储能正迎来一波投建热潮。仅在10月下半月,除了云南能投项目外,还有3个压缩空气储能项目进入实施阶段或正式开工。

压缩空气储能,是否真的等来了大发展的“春天”?

投建热潮正在来临

安宁压缩空气储能项目用昆明盐矿退役盐穴腔体作为储能载体,建设规模达 350MW/1750MWh。该项目还采用非补燃式工艺,充电时长8小时,额定发电时长5小时,预计年利用小时数不低于1300小时,建设总工期18个月。

据介绍,该项目建成后将成为云南省首个大型电网侧储能项目、西南地区首个大型压缩空气储能示范项目,可满足云南省内电网调峰、新能源大规模并网及消纳需求,提升电网运行的安全稳定性。该项目已列入云南省第一批新型储能示范项目清单,为清单中容量最大和发电小时数最长项目。

压缩空气储能,是指在电网负荷低谷期将电能用于压缩空气,在电网负荷高峰期释放压缩空气推动汽轮机发电的储能方式。该技术被认为是最具发展潜力的大规模储能技术之一,诞生于20世纪50年代,在国外已形成了规模化商业运营。

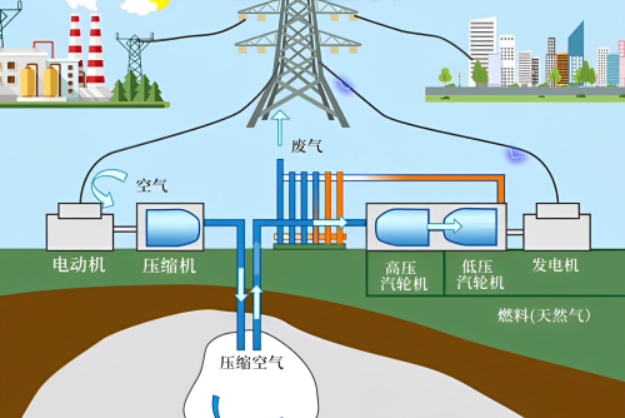

压缩空气储能示意图(图源:网络)

国内压缩空气储能技术起步虽晚,但增长势头迅猛。据不完全统计,2024年,国内新签约的压缩空气储能项目规模达6.8GW,同比增长21%;截至今年5月底,国内已投运的压缩空气储能项目共13个,累计装机接近1000MW。

今年以来,压缩空气储能正迎来一波新的投建热潮,仅在10月后半个月,就有多个大型压缩空气储能项目取得关键进展。

10月16日,由中国能建研发投资建设的乌鲁木齐达坂城350MW人工硐室型压缩空气储能工程通过可研评审,标志着新疆首个商业化大型长时独立储能工程正式迈入实施阶段。

同日,陕西省铜川市耀州区350MW /1400MWh压缩空气储能电站正式开工。这是世界首例在石灰岩地层选址,世界首台大罐式350MW级人工硐室压缩空气储能电站项目。

10月20日,中铁建发展集团投资建设的内蒙古乌兰察布105万kW/630万kWh压缩空气储能项目地下硐室工程核心技术方案通过专业评审,标志着这个全球总装机规模最大的压缩空气储能项目进入全面实施阶段。

火爆原因何在?

为何近期压缩空气储能如此火热?最重要的原因,是市场对长时储能的需求越来越大。

国家能源局数据显示,截至今年6月底,国内新型储能累计装机平均储能时长2.3小时。而在今年上半年,全国新型储能新增装机项目平均储能时长约2.6小时。平均储能时长上“新增装机”比“累计装机”多了0.3小时,新型储能项目的储能时长延长趋势明显。

另外,2023年6月,国家能源局发布的《新型电力系统发展蓝皮书》(以下简称“《蓝皮书》”)曾对储能发展提出三步走的战略,后两步以长时储能为发展重点。

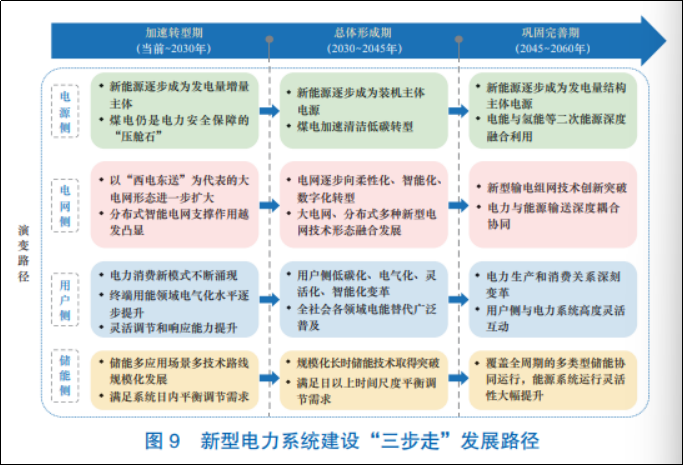

《蓝皮书》明确,在2030年之前,以压缩空气储能、电化学储能、热(冷)储能、火电机组抽汽蓄能等多种新型储能技术路线并存,重点满足系统日内平衡调节需求;2030—2045年,以机械储能、热储能、氢能等为代表的10小时以上长时储能技术攻关取得突破,实现日以上时间尺度的平衡调节;2045—2060年,基于液氢和液氨的化学储能、压缩空气储能等长时储能技术在容量、成本、效率等多方面取得重大突破,从不同时间和空间尺度上满足大规模可再生能源调节和存储需求。

实际上,《蓝皮书》发布至今已有2年多,储能行业取得了超预期的发展,包括锂电池储能在内的储能技术,已经完全可以满足系统日内平衡调节需求。也就是说,储能产业已经提前走完《蓝皮书》所制定的“第一步”,进入了“第二步”发展阶段,长时储能已成为当前发展重点。

从地方储能政策亦可看出这一趋势。例如,去年12月山东发布《关于健全完善新能源消纳体系机制促进能源高质量发展的若干措施》的通知,明确提出:支持压缩空气等长时储能发展。鼓励建设压缩空气、可再生能源制氢、液流电池等长时储能项目,符合条件的优先列入全省新型储能项目库,建成后优先接入电网;支持长时储能项目参与电力现货市场交易,入库项目按照核准容量的2倍计算储能容量。

在当前的储能技术路线中,抽水蓄能理论储能时间最长,可以达到8—10小时甚至更长;锂电池储能普遍在2小时以内,近期随着大容量电芯的使用,部分也可达到6小时储能时长;压缩空气储能目前的项目在6—8小时,少数能达到10小时;液流电池普遍在6小时左右。

虽然抽水蓄能理论储能时间最长,但选址极为严苛,且投资大、周期长。相对来看,压缩空气储能时间长,并且对硬性条件要求较低,方向明确、前景广阔,因而日渐受到青睐。

何时能挑起大梁?

虽然行业内对前景极为看好,但压缩空气储能技术要想挑起“大梁”,还需要解决几个关键问题。华夏能源网分析认为,主要有以下两点:

首先,随着新能源全量入市政策的推进,压缩空气储能必须解决经济性问题。

此前,制约锂电池、压缩空气储能、液流电池等新型储能发展的重要因素,就是成本和收益难题。近两年来,由于碳酸锂等原材料价格的下滑,锂电池储能率先大幅度降低了度电成本,迎来了大规模发展时代。相比之下,其他新型储能技术降本相对滞后。

湖北应城300兆瓦级压缩空气储能工程(图源:新华社)

不过,近两年来压缩空气储能的经济性有了大幅提升。例如,云南能投在公告中提到,根据可行性研究报告测算,安宁压缩空气储能项目资本金税后内部收益率为5.5%,投资回收期为17.91年。

5.5%的内部收益率是什么水平呢?去年7月,湖北能源(SZ:000883)披露,抽水蓄能项目经营期为40年,经营期内资本金内部收益率为6.5%。今年,南网储能(SH:600995)在半年报中披露,公司当前投运的新型储能站资本金内部收益率约为5%,收益相对可靠稳定。

对比可知,云南能投的压缩空气储能项目已经具备了商业投资价值。压缩空气储能已经迈过了大规模商业化发展的门槛。

其次,地理条件制约着压缩空气储能大发展,需要技术突破地理限制。

存储空气的空间主要分为天然洞穴和人工硐室两类,由于人工开凿会加大成本,所以行业多倾向于寻找天然洞穴。目前,压缩空气储能项目多以废弃的盐穴为主,如已经实现商业化的江苏金坛压缩空气储能项目、全球规模最大的压缩空气储能电站山东肥城660MW先进压缩空气储能示范电站项目,均采用的是废弃盐穴。

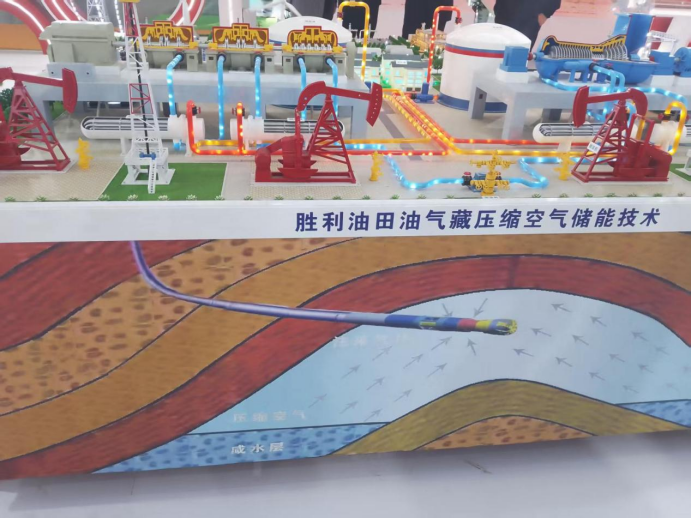

胜利油田油气藏压缩空气储能技术示意图(图源:泰安储能展)

值得一提的是,如今,压缩空气储能的选址已经不限于废弃盐穴了。日前在泰安举行的2025新型储能泰山发展大会暨储能产业与技术展览会上,胜利油田对外展示了利用废弃的油气田建设压缩空气储能的油气藏压缩空气储能技术。如果胜利油田这一技术成熟并得到推广,或许将进一步推动压缩空气储能的商业化发展。

中国只用了2年,便完成了《蓝皮书》规划的要7年完成的任务。随着技术进步,可能要不了多久,经济性和选址问题将不再是困扰压缩空气储能的问题,行业爆发性增长的临界点随时就会到来。
