云南能投:拟增资3.72亿元,推进百万千瓦级压缩空气储能项目

来源:空气储能 发布时间:2025-10-21 10:06:27
分享

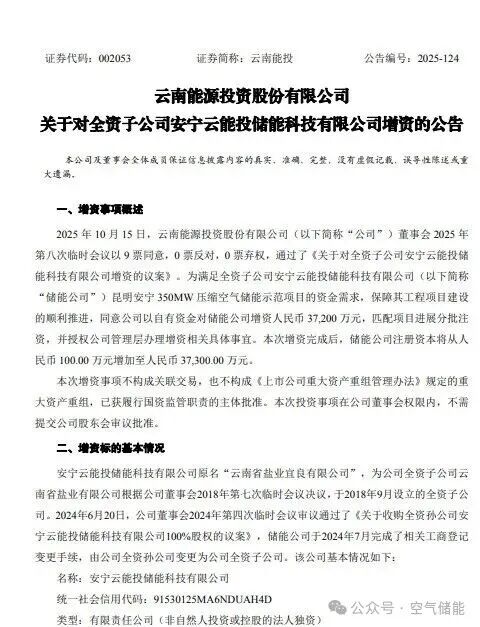

2025年10月16日,云南能源投资股份有限公司(简称 “云南能投”)发布公告称,为满足全资子公司安宁云能投储能科技有限公司的项目资金需求,公司拟以自有资金对其增资3.72亿元。

此次增资完成后,储能子公司的注册资本将从100万元大幅提升至3.73亿元,资金将根据项目实施进度分期注入,全程保障重点储能项目的推进节奏。

该增资事项已通过公司董事会审议及国资监管批准,不构成关联交易或重大资产重组,无需提交股东会进一步表决。

此次增资的核心投向是昆明安宁350MW压缩空气储能示范项目,该项目总投资约18.72亿元,于10月15日经董事会审议通过立项。


项目创新性利用昆明盐矿退役盐穴腔体作为储能载体,建设规模达 350MW/1750MWh,将安装一套350MW级空气压缩及发电系统,配套储换热、供水和升压站等设施。采用非补燃式工艺的该项目,充电时长8小时、额定发电时长5小时,预计年利用小时数不低于1300小时,投产后可有效满足电网调峰需求,助力新能源大规模并网消纳。

根据可行性研究报告测算,项目资本金税后内部收益率为5.5%,投资回收期为17.91年,兼具生态效益与长期投资价值。

云南能投此次增资动作,是其深化新能源产业布局的关键一步。

作为云南省绿色能源发展的主力军,集团近期已实现首个百万千瓦级风电基地投产,新能源总装机量突破200万千瓦,此次布局压缩空气储能项目,进一步完善了 “风光储” 一体化发展格局。

项目不仅能推进盐穴资源的综合开发利用,更能为云南从 “水电大省” 向 “多能互补绿色能源强省” 跨越提供支撑,同时契合国家 “双碳” 战略与云南省 “3815” 战略发展目标。

云南能投表示,增资完成后将加强对子公司的精细化管理,严控项目成本与风险,确保项目在18个月的建设工期内顺利落地,为区域能源安全与绿色转型注入新动能。
