磴口县储能电站项目建设马力全开

来源:微磴口 发布时间:2025-10-17 14:56:39
分享

日前,磴口县3个于9月份开工的储能电站项目现场机器轰鸣、人员忙碌,马力全开、速度拉满,呈现出一派繁忙紧张的施工场面,各工程项目向着年底建成并网的目标冲刺。

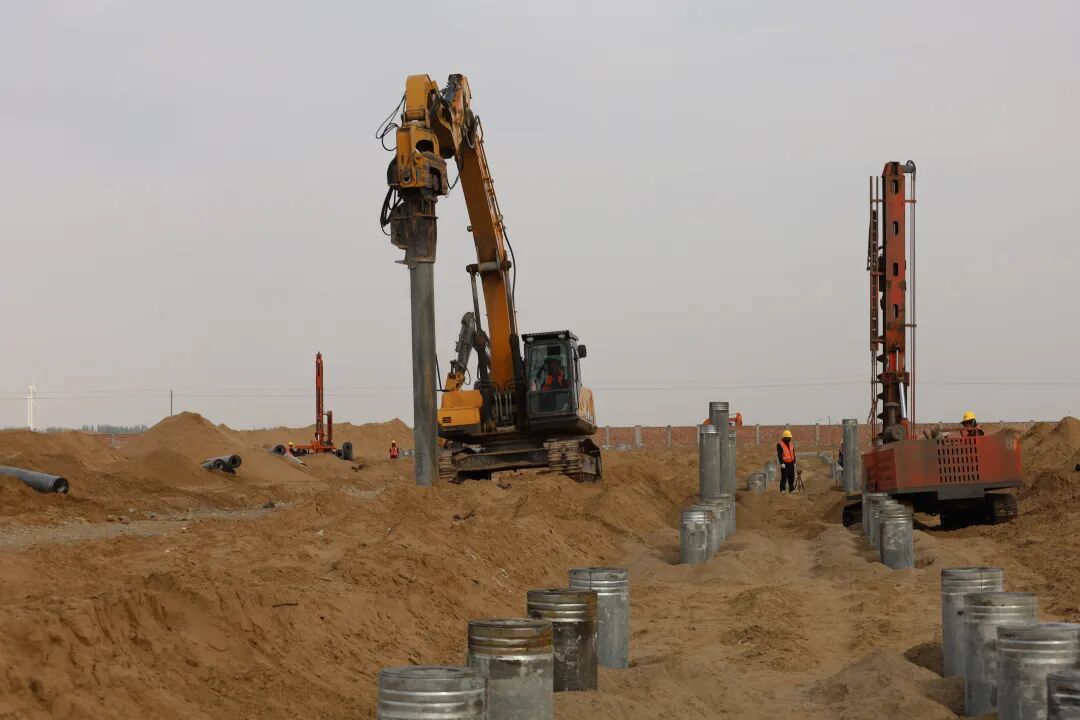

据磴口县40万千瓦/160万千瓦时独立储能项目工程部郭敏介绍,主变基础浇筑完成,GIS预制舱基础浇筑完成,35千伏基础底板浇筑完成,储能区储能设备系统基础正在施工,本项目按进度计划节点稳步推进。

其中,磴口县100万千瓦/400万千瓦时电源侧独立储能项目分为子项目1和子项目2,建设速度也毫不逊色。

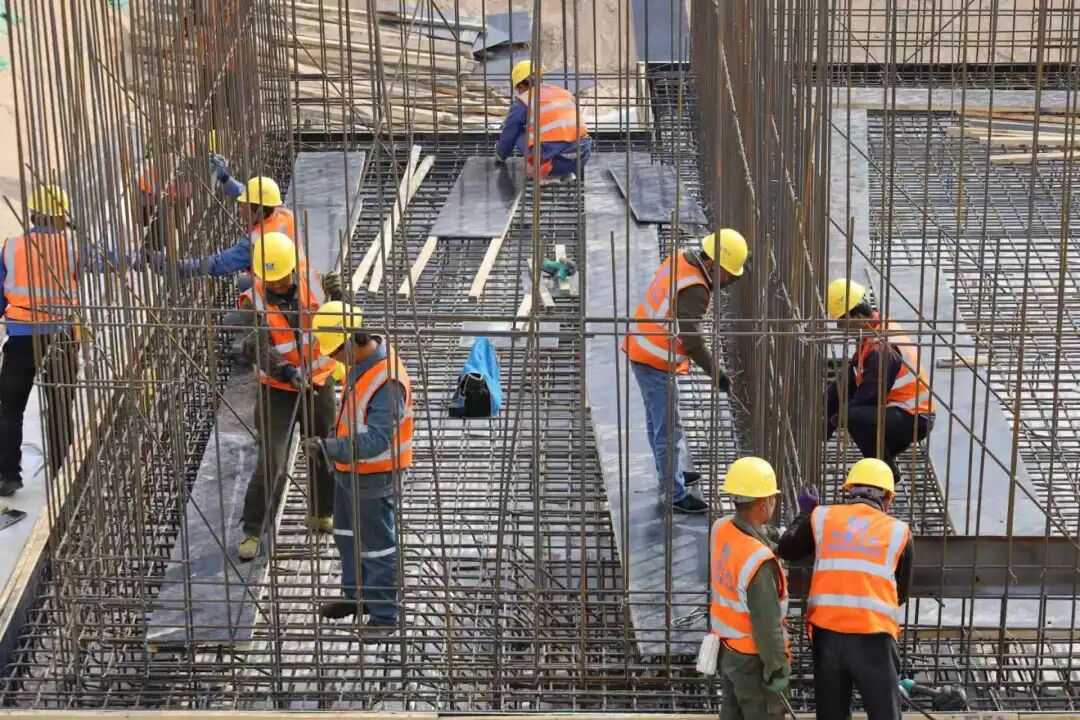

磴口县100万千瓦/400万千瓦时电源侧独立储能子项目1项目方经理钟罡:“围墙基础浇筑全部完成,桩基施工过半,主变混凝土浇筑全部完成,GIS基础筏板钢筋绑扎完成,本工程现阶段按照既定的工期目标正在进行。”

两个子项目只有一路之隔,施工企业互相比质量、比速度,施工场景如火如荼。

磴口县100万千瓦/400万千瓦时电源侧独立储能子项目2工程现场技术负责人汤伟:“自开工以来,综合楼、消防站、事故油池、主变压器基础及站区道路、站区围墙各项工作按原计划正常推进。”

为切实保障电力系统安全稳定运行,磴口县计划重点围绕祥泰500千伏变电站建设一个储能700万千瓦时的集中储能区域。建成后,还可提高新能源利用效率,促进可再生能源的消纳利用和能源结构转型。
