当前位置: 首页 > 正文

南网储能梅州抽水蓄能电站二期7号机组发电工况首次并网试验一次成功

来源:南网储能 发布时间:2025-09-16 16:02:03
分享

9月14日,梅州抽水蓄能电站二期工程7号机组发电工况首次并网试验一次成功,机组各系统运行平稳、指标优良,向年底全面投产目标又迈出关键一步。


梅蓄二期7号机组发电工况首次并网试验严格按照既定方案执行,试验内容涵盖机组自动启动并同期并网、调速器功能验证、功率调节测试等多个关键环节,全面检验了机组并网发电的各项性能指标,确保机组投运后的安全稳定运行。

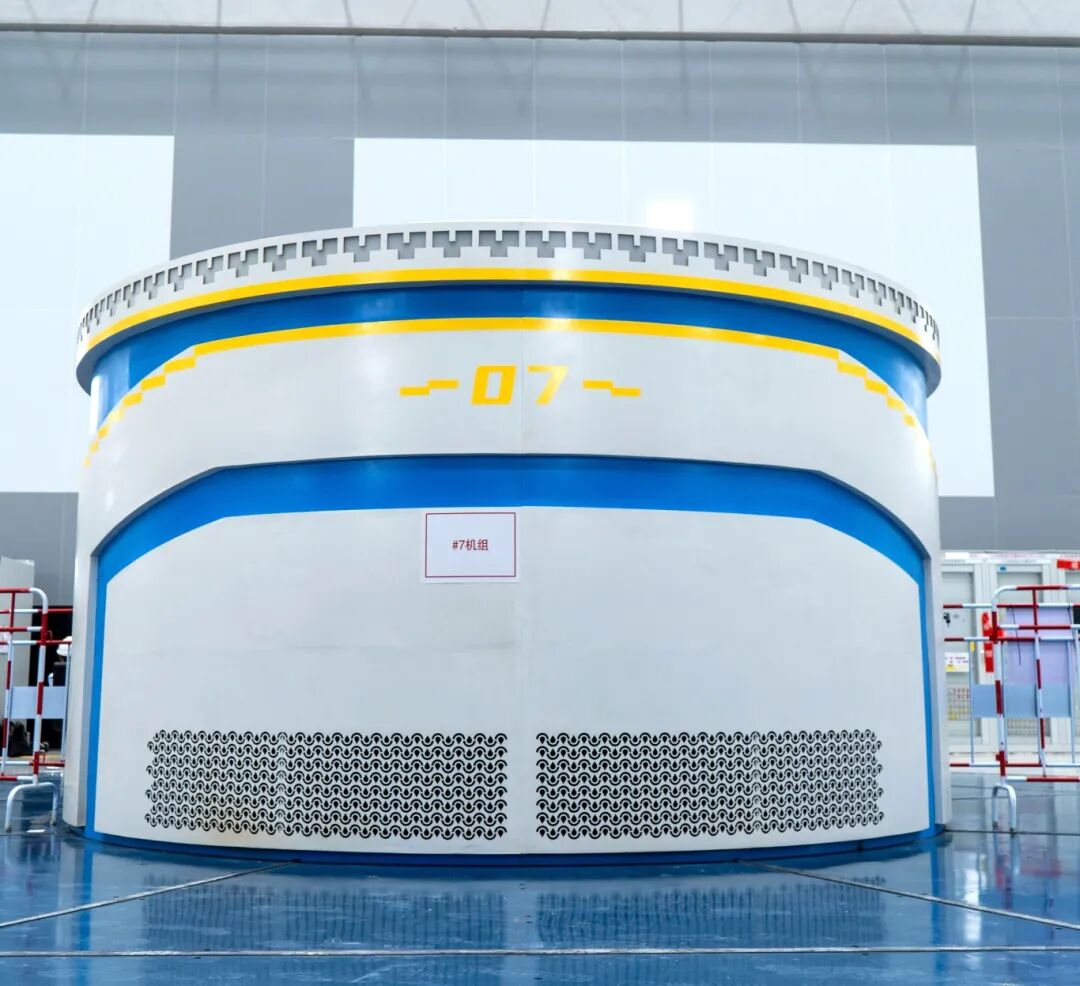

试验期间,7号机组从静止状态迅速启动,升速、调速器空载、同期装置捕捉、励磁系统升压、断路器合闸等环节一气呵成,成功并入电网,全过程仅耗时80秒,实现了发电工况首次并网一次成功。并网后,机组平稳运行15分钟,各项关键数据表现优异,轴承瓦温、振动、摆度等关键指标全部优于国家标准,充分验证了"梅蓄质量"的过硬品质。随后,机组按计划顺利完成甩负荷停机。

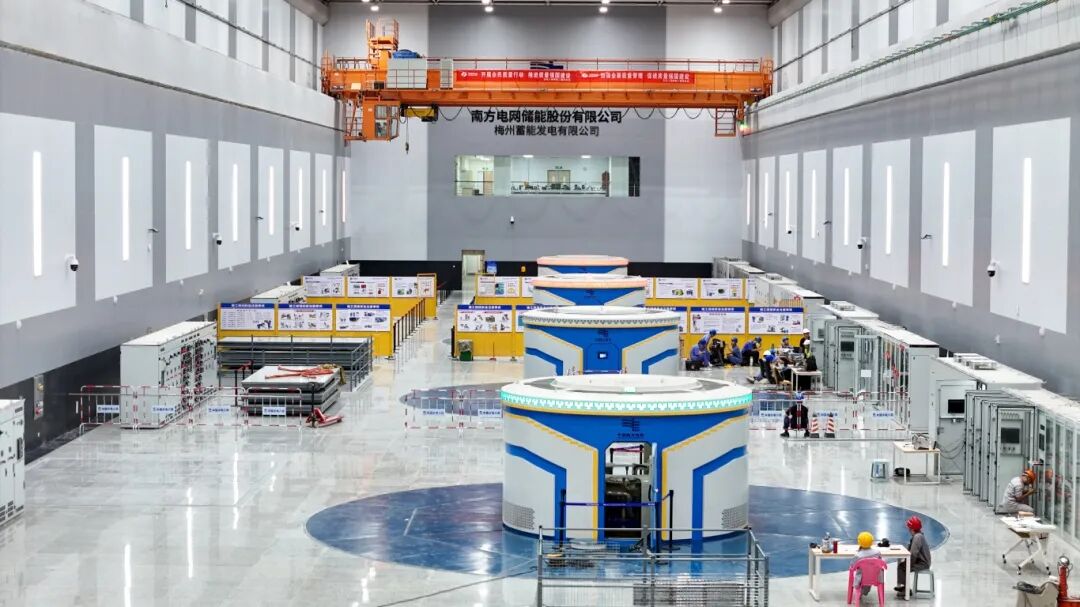

据了解,梅蓄二期工程共安装4台30万千瓦机组,截至目前,5号机组投产;6号机组已投入考核试运行,机组状态优异,关键指标全部优于国家标准,三导轴承进入“5道时代”;7号机组正按计划开展甩负荷、热稳定、工况转换等剩余试验项目,预计9月底完成7号机组全部调试工作;8号机组安装工作也基本完成,即将进入单体调试阶段。

碳索储能网 https://cn.solarbe.com/news/20250916/50008669.html

责任编辑:caoyang
