全面封顶!河北尚义抽蓄电站实现又一重要节点目标!!

来源:水电四局官网 发布时间:2025-08-12 16:42:52
分享

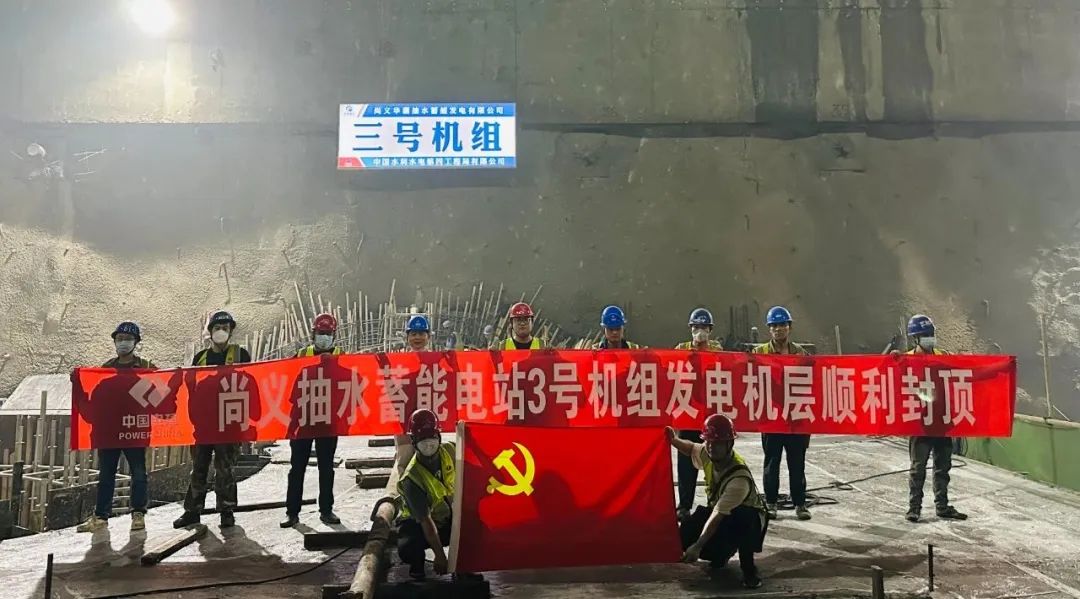

2025年8月4日,河北尚义抽水蓄能电站3号机组发电机层较计划提前56天全面封顶,标志着电站机组发电机层施工进入最后冲刺阶段,为后续定子吊装及机组安装奠定了坚实基础。

电站地下厂房主机间内安装4台单机容量350兆瓦的立轴单级混流可逆式水泵水轮机发电电动机组,水轮机层及以上混凝土施工涵盖机墩、风罩、边墙和楼板混凝土。3号机组自混凝土浇筑启动至发电机层封顶历时10个月,累计浇筑混凝土21548立方米。

据悉,电站建成后,将承担电力系统调峰、填谷、调频、调相和紧急事故备用等任务,可优化电网电源结构,增强电网快速响应能力,保障首都供电安全,提高电力系统的安全可靠性和运行经济性。可有效提高地方风电、光伏等新能源的消纳能力,促进区域节能减排和环境保护,每年可节约标煤11.95万吨,减少二氧化碳排放量28万吨和二氧化硫排放量0.54万吨,并带动当地基础设施建设和旅游等相关产业的发展,对解决当地就业、促进地方经济增长和社会发展具有重要作用。
